ZHCUCH2 November 2024 MCF8329A
在將 MCF8329EVM 連接到計算機之前,啟動 Motor Studio 應用程序并從下拉列表中選擇 MCF8329A。點擊 Proceed,然后點擊 Setup Now 按鈕,獲取有關如何連接電源、連接電機以及配置 EVM 上的跳線和開關的說明。

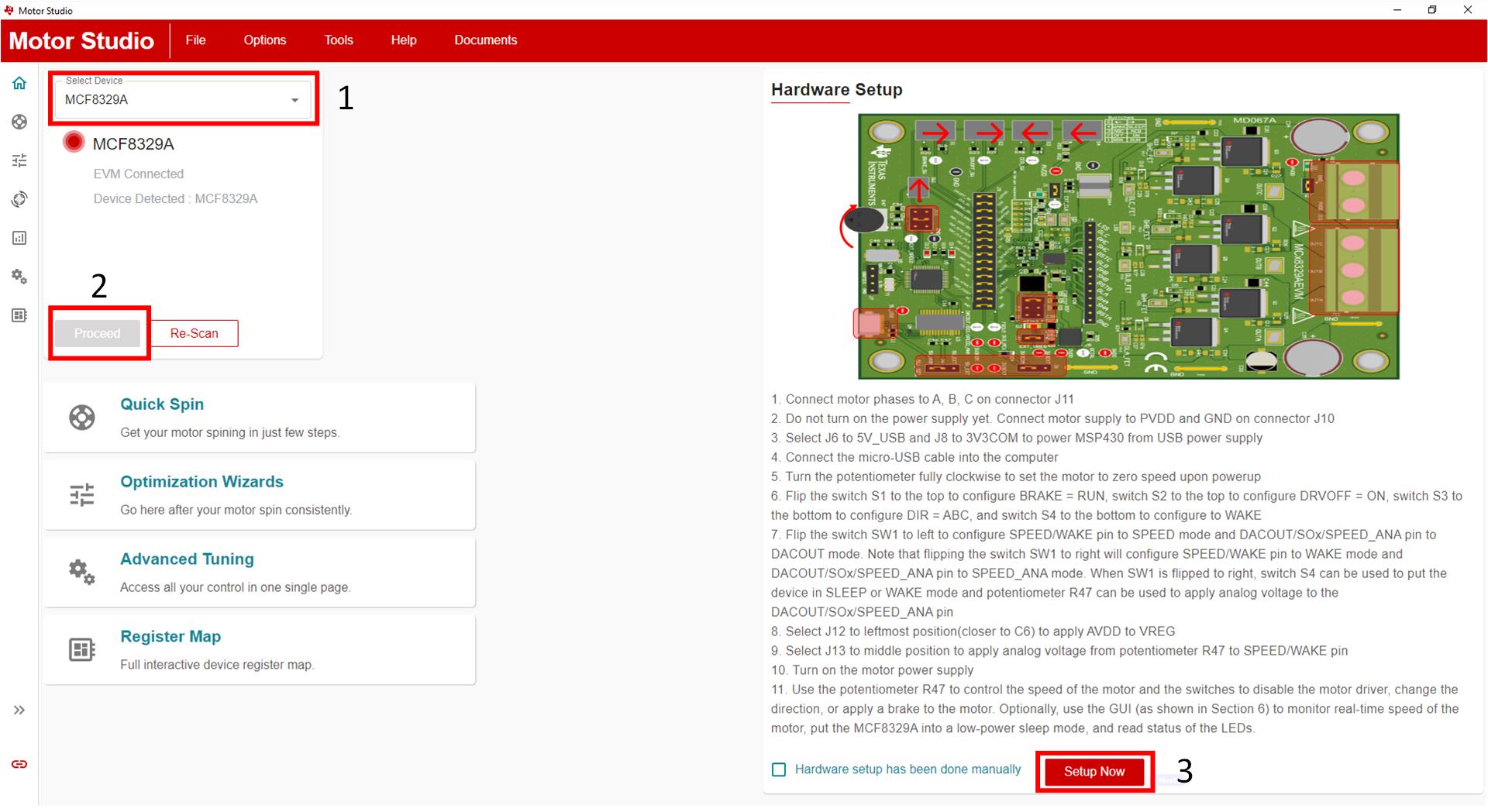

圖 3-1 EVM 硬件設置硬件設置完成后,打開連接到 EVM 的電源。PVDD LED D3 亮起后,在 EVM 和 PC 之間連接一條 micro-USB 轉 USB 電纜。幾秒鐘后,Motor Studio 應連接到 EVM,圖 3-2 中所示的兩個圖標將變?yōu)榫G色。如果 EVM 未連接,請點擊 Re-Scan 按鈕。

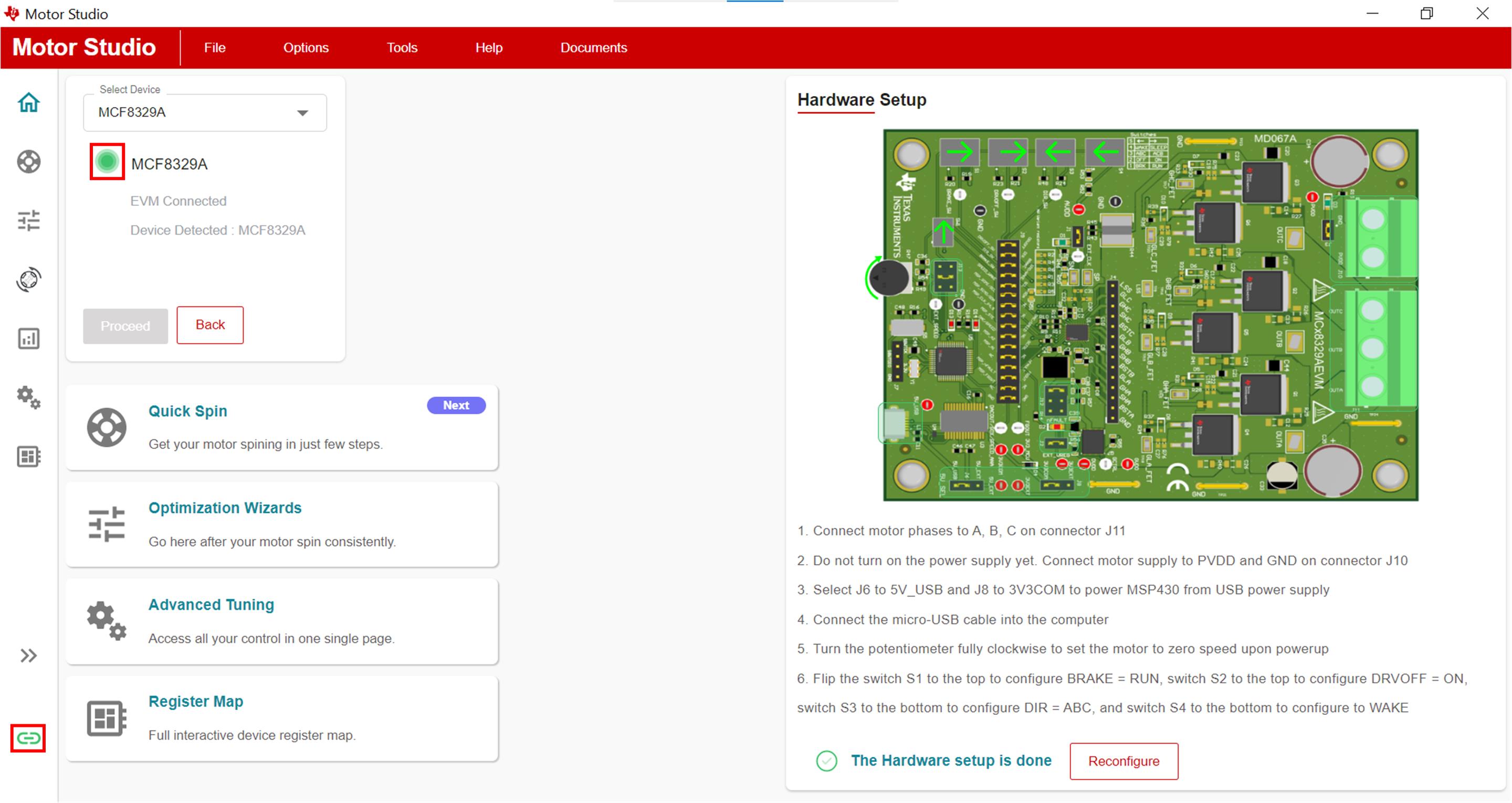

圖 3-2 EVM 連接指示器
