執行此步驟會在運行 Latte 的 PC 和 AFE79xxEVM 之間建立連接。
- 在腳本窗口中,選擇 AFE79xx 下拉菜單,然后選擇啟動 下拉菜單。選擇 setup.py。在第 13 行,驗證芯片版本是否為 0x13。按 F5 運行程序。

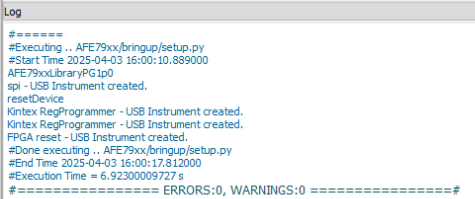

- 檢查日志窗口以確保沒有錯誤。檢查以下行是否顯示兩次:Kintex RegProgrammer - USB Instrument created。
- AFE79xxEVM 中 FT4232H 芯片的驅動程序缺失或過時是常見的錯誤源。在 Latte 中,使用視圖 選項卡,然后使用 USB 句柄 來檢查與 Latte 的 USB 句柄連接。TSW14J58 有四個連接,EVM 有四個連接。也可以利用設備管理器,通過檢查 USB 實例來驗證 PC 和 EVM 之間的連接。
- 如有必要,利用適當?shù)尿?qū)動程序更新您的 PC。
