本節詳細介紹 EVM GUI 軟件的功能。GUI 用 GUI Composer 編寫,可從 dev.ti.com/gallery 的開發軟件庫中獲取。
GUI 啟動后,會連接 LAUNCHXL-F280049C 板上的 C2000 MCU 并對其進行編程,前提是該板已連接并通電。連接硬件后,故障狀態和電壓監測器會與 EVM 匹配。如果不匹配,則需要切斷 EVM 電源并重新檢查設置。如果觸發了故障,則按 GUI 上的 Clear Faults 按鈕。
要使電機旋轉,請執行以下操作:
- 使用 Google Chrome? 瀏覽器,導航至 https://dev.ti.com/gallery/view/InternalBLDC/DRV8161-EVM-GUI/ver/0.1.4/。

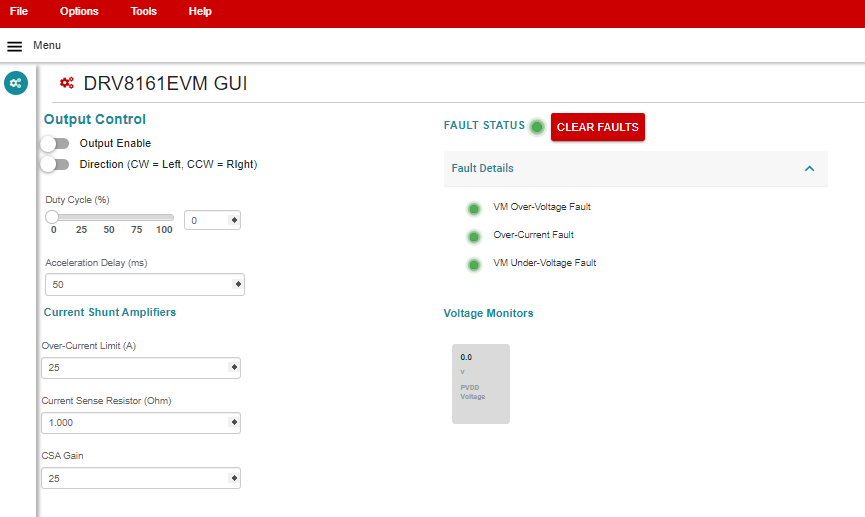

- 加載后,確保 GUI 連接到電路板、底部狀態欄中顯示 Hardware Connected 并且 MCU LED 點亮。
- 確認 GUI 報告“VM_Undervoltage Fault”和“Over-Current Fault”
- 在 24V 和 1A 限制條件下打開電源,電路板電流不能超過 300mA。(取決于電機電壓和負載。)
- 3.3V、PVDD 和 GVDD LED 亮起綠色。
- 點擊 GUI 上的“Clear Faults”按鈕,并確認 GUI 上的所有故障指示燈已清除(綠色),然后檢查確認沒有電路板 FAULT_X LED 亮起。
- 請檢查以下各項:
- GUI 回讀 PVDD 電壓約為 24V。
- GUI 顯示無故障。
- 故障 LED 現已熄滅。
- 將 Output Enable 切換為 ON。
- 將 Duty Cycle (%) 提高到所需的值,電機開始旋轉。
- 如果需要改變方向,則在 GUI 中切換方向,觀察電機減速至停止,然后向相反方向旋轉。
- 將 Output Enable 切換為“OFF”,以禁用電機。
注: 過流限制用于設置軟件電流限制(最大值為 30A)。電流檢測電阻器的值和增益取決于 EVM 上的組裝的元件。
