ZHCU784D July   2019  – June 2025 BQ75614-Q1 , BQ79616 , BQ79616-Q1 , BQ79656-Q1



  1.   1
  2.   BQ79616-Q1 和 BQ75614-Q1 評估模塊
  3.   商標
  4.   通用德州儀器 (TI) 高壓評估 (TI HV EVM) 用戶安全指南
  5. 一般說明
    1. 1.1 主要特性
    2. 1.2 主要電氣參數(shù)
  6. 工作原理 - 可堆疊式 BQ79616EVM
    1. 2.1 單板
    2. 2.2 堆疊式系統(tǒng)
    3. 2.3 配置 BQ79616-Q1 EVM 以用于電池數(shù)較少的應用
  7. 工作原理 - 獨立式 BQ75614EVM
  8. 連接器
    1. 4.1 主要輸入和輸出連接器
      1. 4.1.1 跳線放置
      2. 4.1.2 電池連接器
      3. 4.1.3 主機接口
      4. 4.1.4 GPIO 或熱敏電阻輸入
      5. 4.1.5 高側與低側通信
  9. 快速入門指南
    1. 5.1 使用示例代碼時所需的器件
    2. 5.2 電源連接
      1. 5.2.1 板載電阻梯 - 電源
      2. 5.2.2 使用實際電池
    3. 5.3 將 EVM 連接到 TMS570 LaunchPad
    4. 5.4 堆疊 BQ79616EVM
    5. 5.5 軟件
    6. 5.6 GUI
      1. 5.6.1 GUI UART 連接
  10. 物理尺寸
    1. 6.1 電路板尺寸
    2. 6.2 電路板安裝
  11. BQ79616EVM 原理圖、總成、布局和 BOM
    1. 7.1 原理圖
    2. 7.2 總成
    3. 7.3 布局
    4. 7.4 BQ79616EVM-021 物料清單 (BOM)
  12. BQ75614EVM 原理圖、總成、布局和 BOM
    1. 8.1 原理圖
    2. 8.2 總成
    3. 8.3 布局
    4. 8.4 BQ75614EVM 物料清單 (BOM)
  13. BQ79656EVM 原理圖、總成、布局和 BOM
    1. 9.1 原理圖
    2. 9.2 總成
    3. 9.3 布局
    4. 9.4 BQ79656EVM 物料清單 (BOM)
  14. 10修訂歷史記錄

原理圖

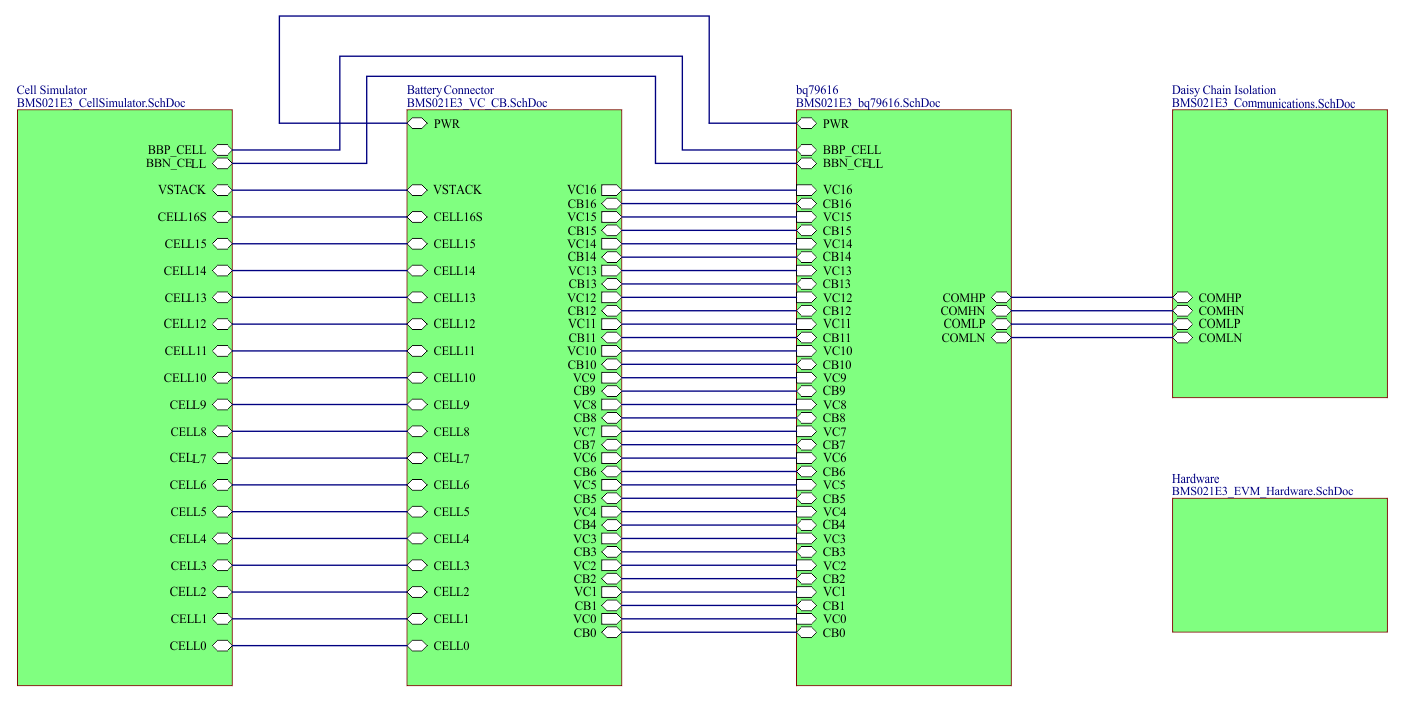

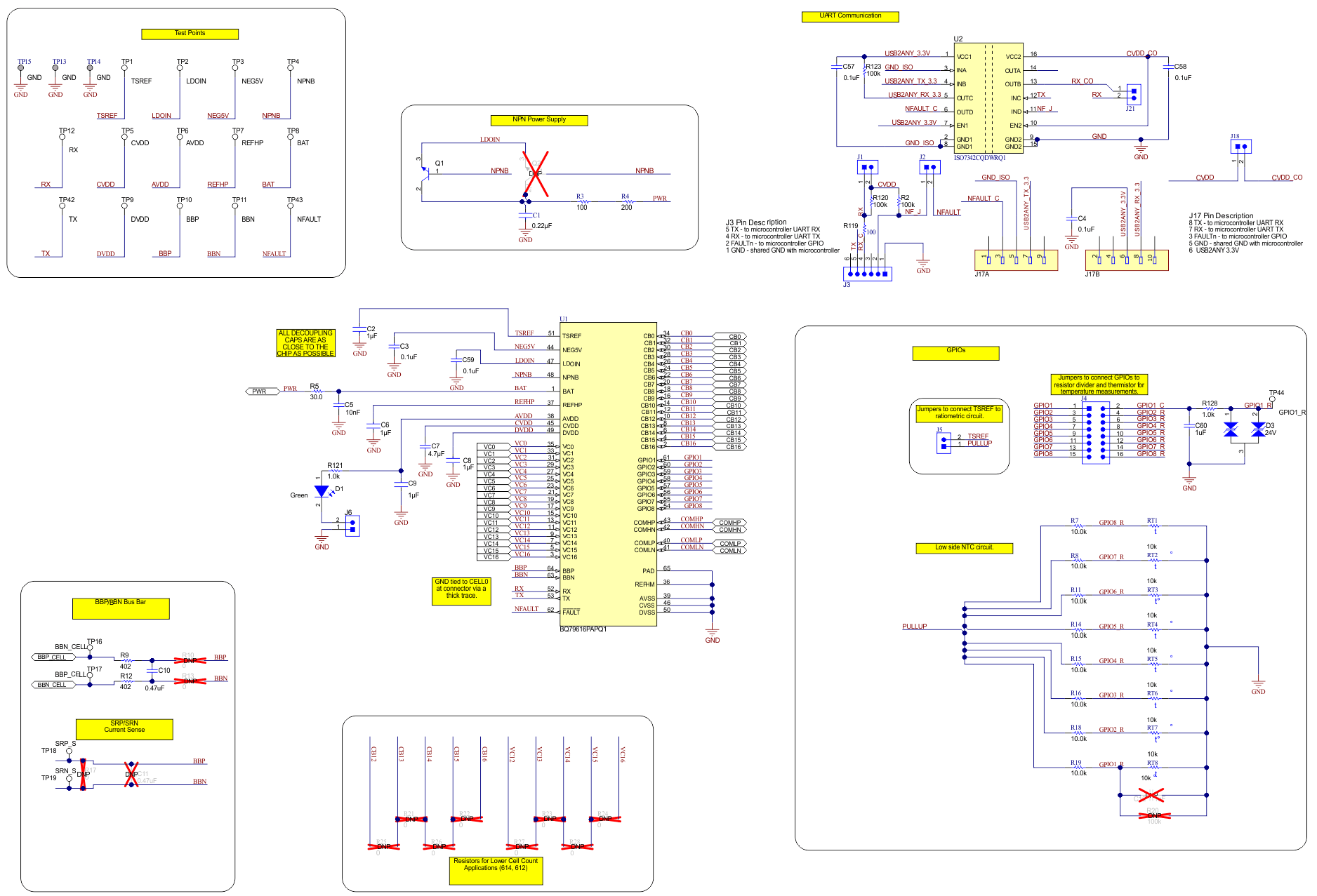

BQ79616-Q1 BQ75614-Q1 BQ79656-Q1 BQ79616EVM 原理方框圖圖 7-1 BQ79616EVM 原理方框圖

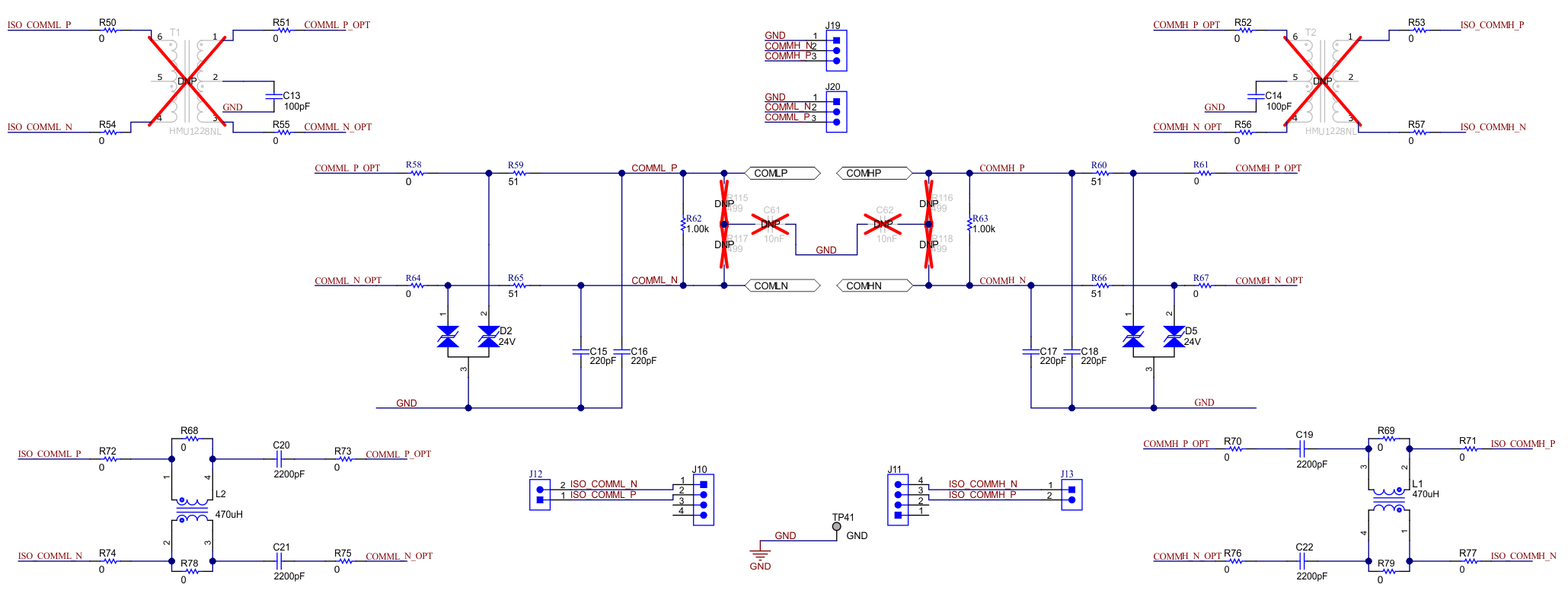

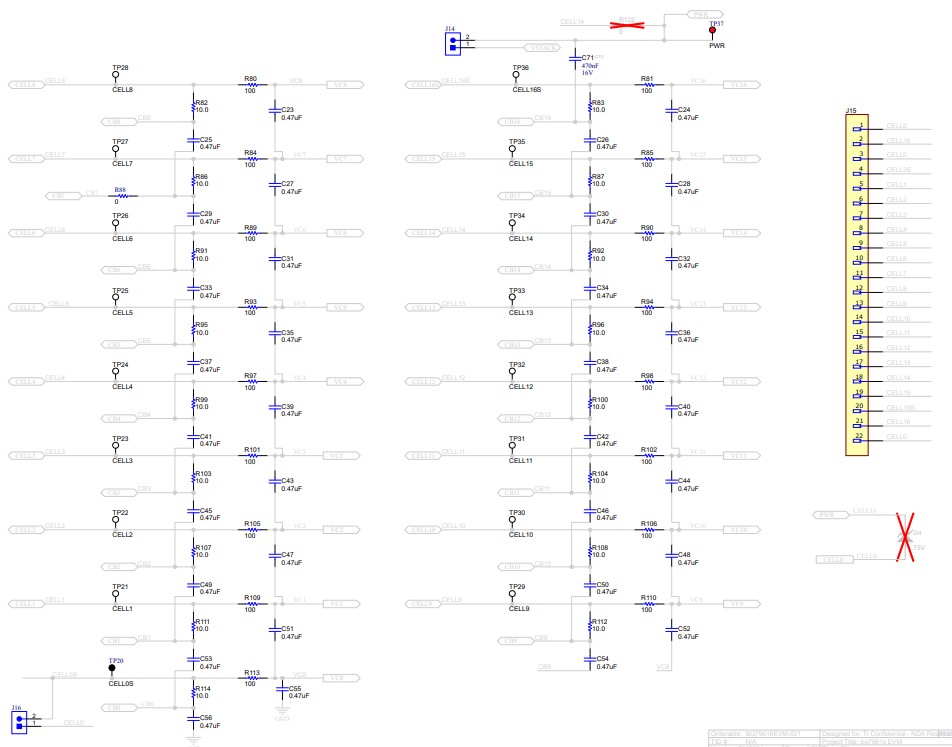

BQ79616-Q1 BQ75614-Q1 BQ79656-Q1 BQ79616EVM 原理圖第 1 部分圖 7-2 BQ79616EVM 原理圖第 1 部分

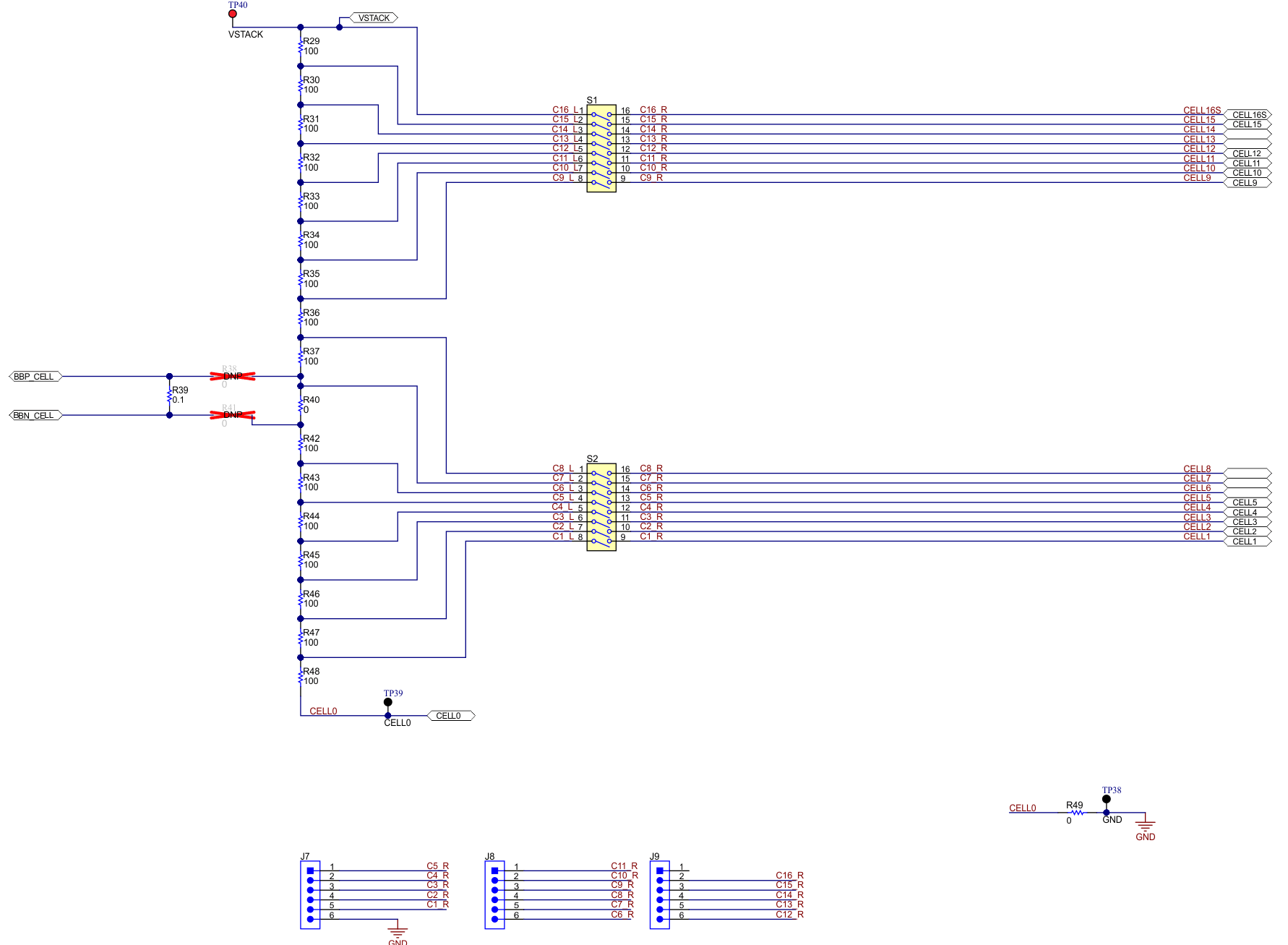

BQ79616-Q1 BQ75614-Q1 BQ79656-Q1 BQ79616EVM 原理圖第 2 部分圖 7-3 BQ79616EVM 原理圖第 2 部分
BQ79616-Q1 BQ75614-Q1 BQ79656-Q1 BQ79616EVM 原理圖第 3 部分圖 7-4 BQ79616EVM 原理圖第 3 部分
BQ79616-Q1 BQ75614-Q1 BQ79656-Q1 BQ79616EVM 原理圖第 4 部分圖 7-5 BQ79616EVM 原理圖第 4 部分
