ZHCABO6A april 2022 – may 2023 LMX2820
要了解替代拓撲的性能改進,首先使用內部 VCO 表征 LMX2820 的固有性能。TIDA-010230 參考設計包含兩個 LMX2820 合成器,并包括在標準或替代拓撲中運行的選項。它是比較不同設置下的相對相位噪聲性能的理想平臺。使用 TIDA-010230 參考設計,LMX2820 具有不同的 PFD 頻率。請注意,LMX2820 PFD 頻率最大值為 400MHz。預計轉換為較低 N 分頻器值的較高 PFD 頻率將提供更好的結果。
相位噪聲響應和積分抖動取決于基準源。相位噪聲測量的基準源是非常好的 SMA100B;但是,可以想象一個更好的基準源可以提供略有改進的結果。RMS 抖動計算從 10kHz 開始,以解耦基準性能支配的極低頻率偏移中的一個位。
圖 3-1 顯示了 LMX2820 在 6GHz 輸出時具有各種 PFD 頻率的相位噪聲性能。RMS 抖動在 10kHz 至 40MHz 范圍內積分。同樣,圖 3-2 顯示了在射頻放大器將信號放大到 10dBm 左右后測量的 9GHz 相位噪聲性能。Agilent E5052 在低于 7GHz 的頻率下測量的性能;Rohde and Schwarz FSWP 在較高頻率下測量的性能。

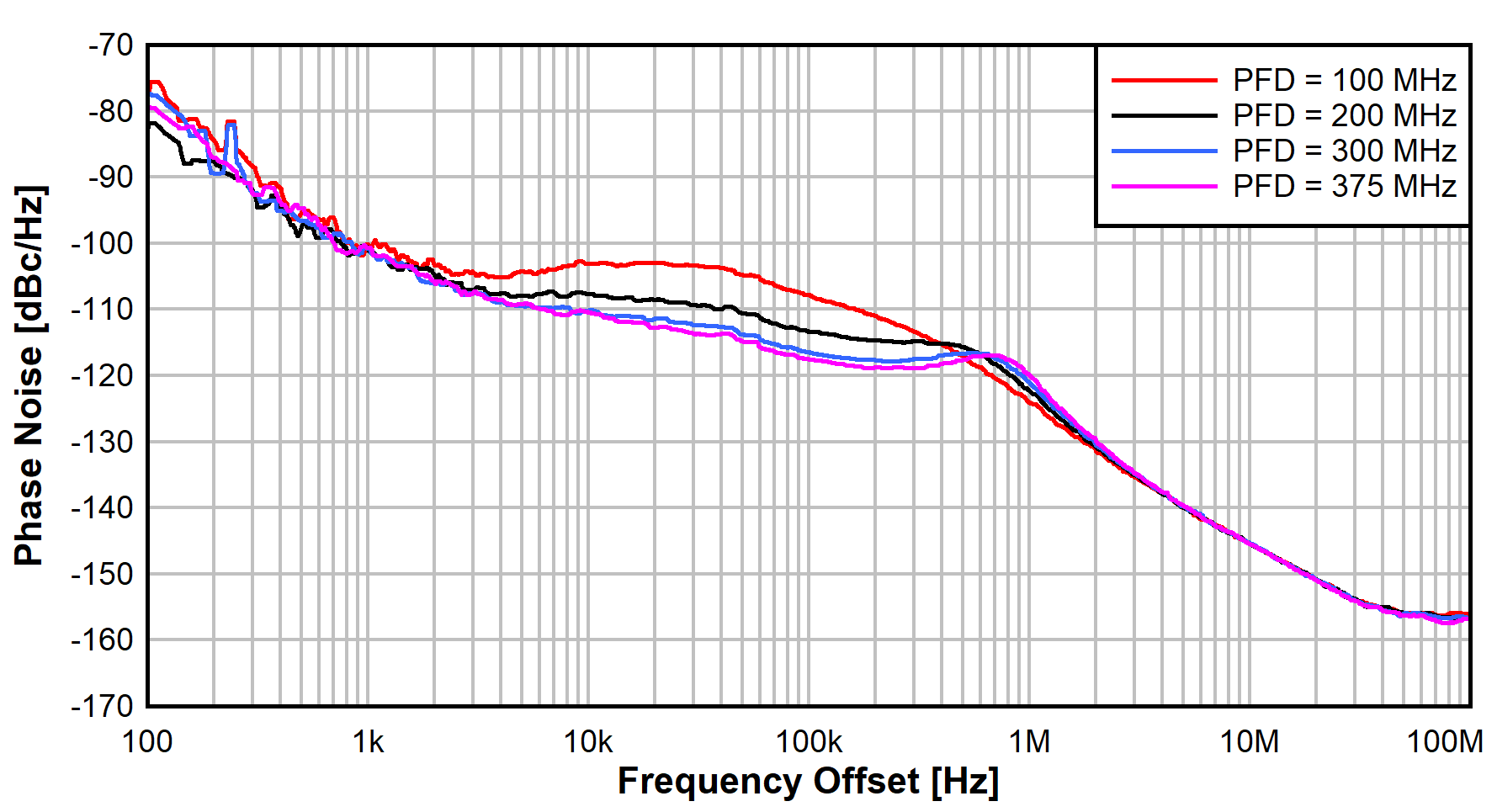

圖 3-1 LMX2820 在 6GHz 輸出下的相位噪聲性能與 PFD 頻率的關系

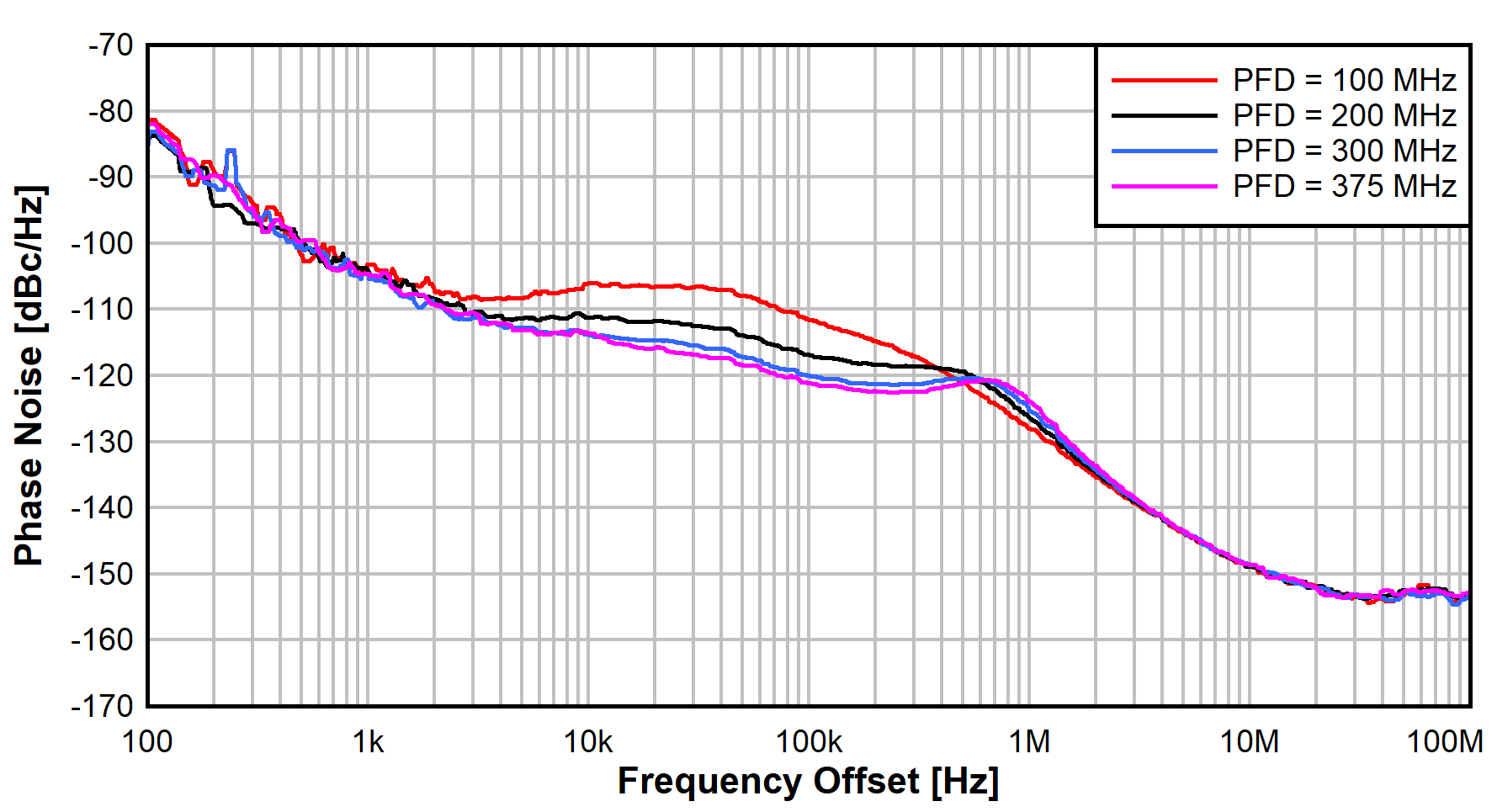

圖 3-2 LMX2820 在 9GHz 輸出下的相位噪聲性能與 PFD 頻率的關系表 3-1 顯示了 6GHz 輸出和 9GHz 輸出下的積分 RMS 抖動。在所有情況下,環路濾波器保持不變;如果環路濾波器針對所需的 N 分頻器設置進行了優化,則降低 PFD 頻率可能會有所改善。
| 6GHz | 9 GHz | |||
|---|---|---|---|---|
| PFD | N 分頻器 | 集成相位噪聲 | N 分頻器 | 集成相位噪聲 |
100MHz | 60 | 62.4fs | 90 | 61.5fs |
200MHz | 30 | 43.9fs | 36 | 46.0fs |
300MHz | 20 | 38.1fs | 30 | 40.5fs |
375 MHz | 16 | 36.4fs | 24 | 37.9fs |
正如預期的那樣,較高的 PFD 頻率對應于較低的 N 分頻器值會產生理想結果。理想值是 375MHz,便于鎖定到 6GHz 或 9GHz VCO。
顯示差異的曲線區域是從大約 1kHz 偏移到 1MHz 偏移的中間部分。該區域受 PLL 性能和相應的 N 分頻器設置的影響很大。基準源決定了非常低的頻率偏移下的性能。VCO 決定了高頻偏移下的性能。這些區域不會隨著 PFD 的變化而發生顯著變化。
對于后續測量,基準將設置為 375MHz,合成器設置為 9GHz 輸出。9GHz 時鐘便于為射頻采樣數據轉換器(如在 S 帶或 X 帶工作的 AFE7950)提供時鐘。
